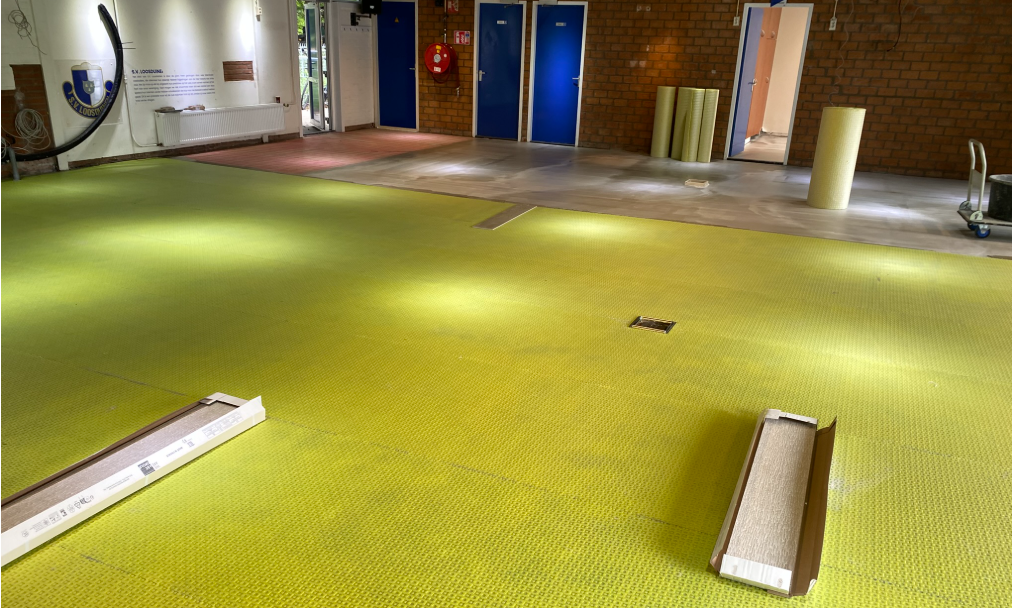

Nadat Visco op 10 juni de vloer heeft geëgaliseerd heeft dit een aantal dagen kunnen uitharden voor dat er een ontkoppelmat is aangebracht. Deze mat vangt eventuele kleine verzakkingen op in de ondervloer.

Deze werkzaamheden namen ook een aantal dagen in beslag.

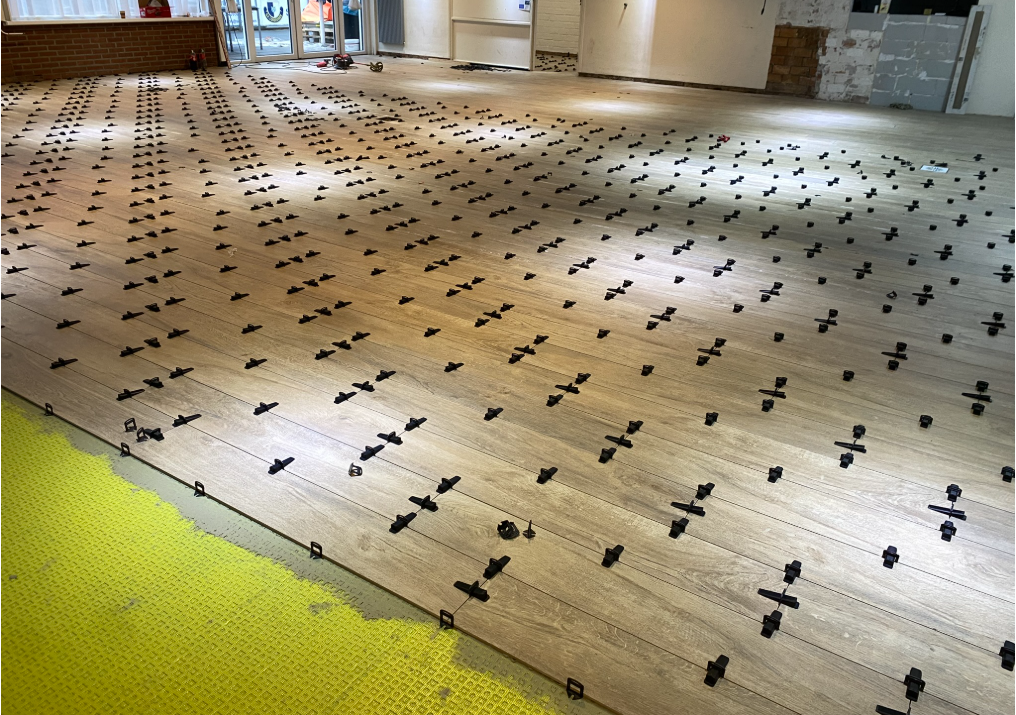

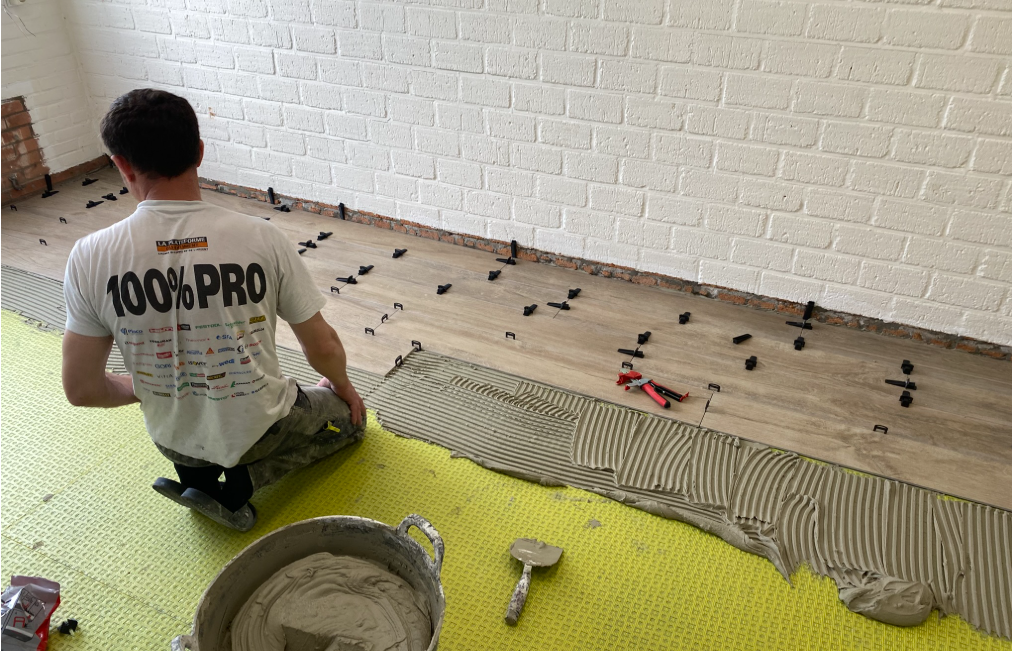

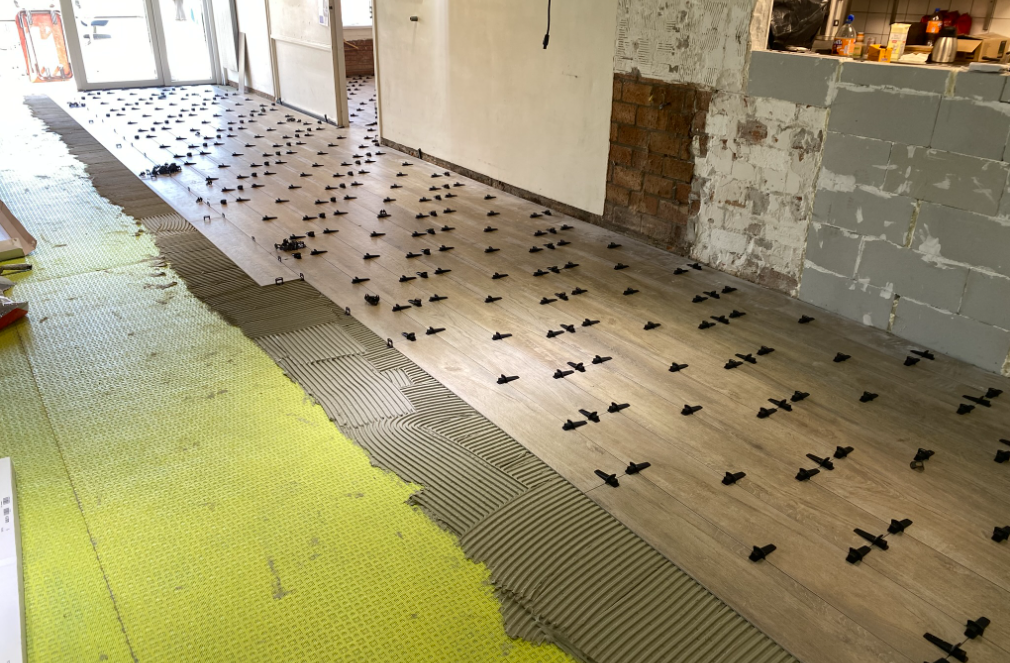

Op woensdag 18 juni is men begonnen met het leggen van de nieuwe vloertegels, als eerste werd de ruimte van de JC getegeld.

Aansluitend is de kantine gedaan en de bestuurskamer.

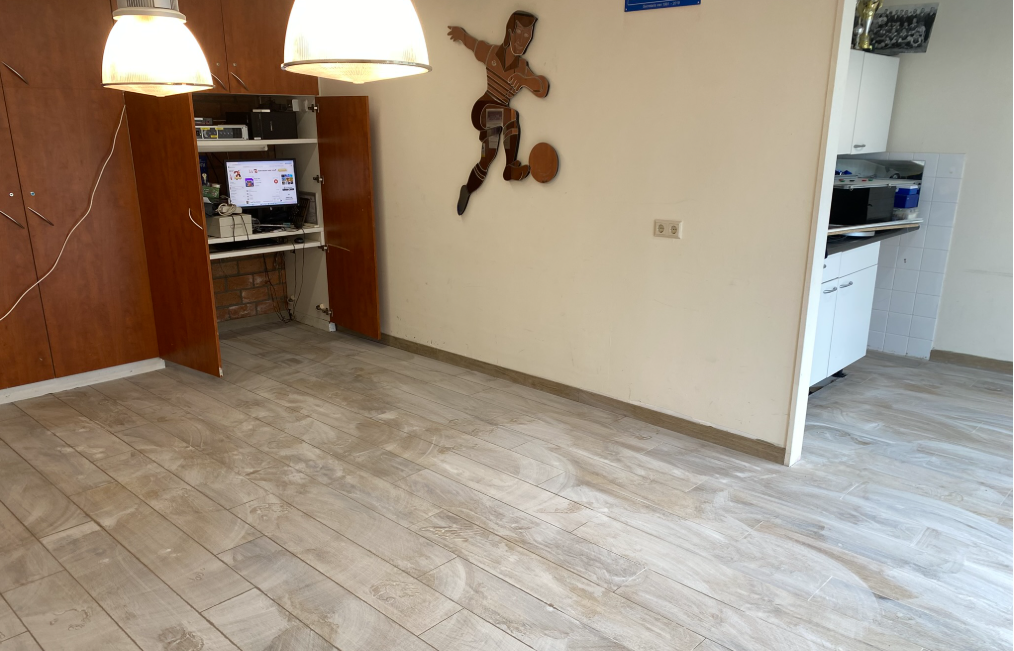

Tot slot is alles gevoegd en gekit. Op maandag 22 juni zijn alle tegelwerkzaamheden afgerond en kunnen we gebruik maken van de nieuwe vloer. Het resultaat mag er zijn en zijn blij met de nieuwe vloer. Fase 1 is hierbij afgerond.

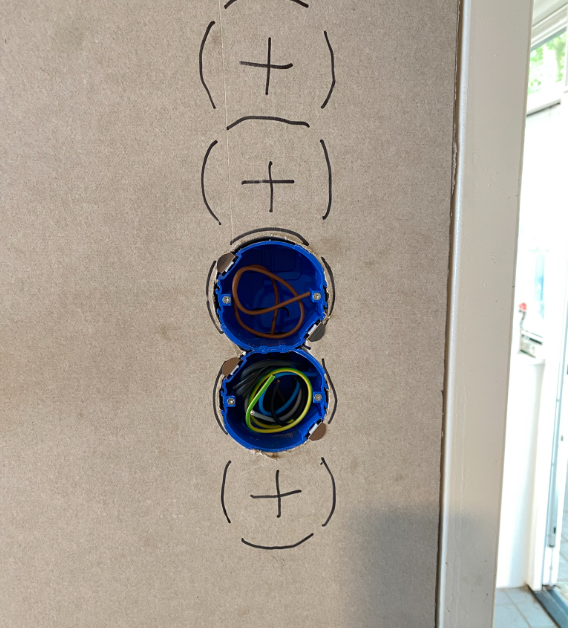

Maandag 22 juni zijn we begonnen met de aanleg van nieuwe electragroepen voor de nieuwe bar. Ook worden de lichtschakelaars ingebouwd achter de bar. Het knopjestableau achter de bar is hierbij verleden tijd.

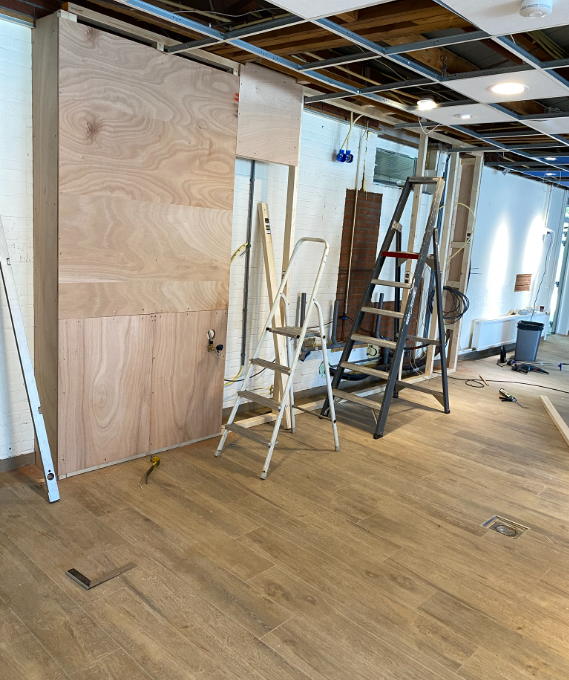

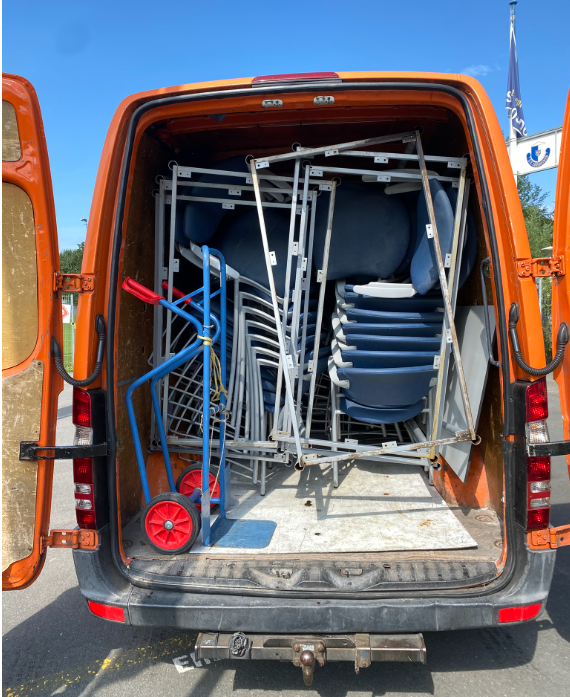

Vandaag is de timmerman begonnen met het bouwen van de voorzetwand. Ook is het oude meubilair opgehaald.

Afgelopen week is er een keuze gemaakt voor de kleur van de muren. Deze week wordt er nog een keuze gemaakt in de kleur voor de nieuwe plafondtegels.
Ondanks het warme weer wordt er hard doorgewerkt om alles op tijd weer klaar te hebben en liggen we gelukkig nog steeds op schema.
Sponsoractie “Wie draagt een (vloer)steentje bij voor onze nieuwe kantine”

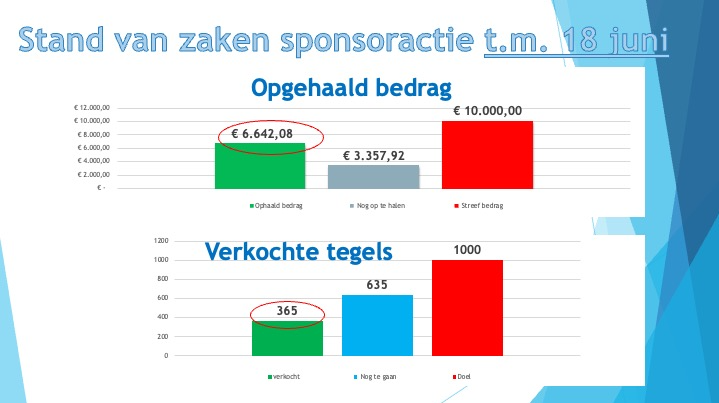

Ondanks dat de nieuwe vloer er ligt loopt de sponsoractie nog steeds door. Inmiddels zijn er nieuwe aanmeldingen binnengekomen. Onderstaand het overzicht hiervan.

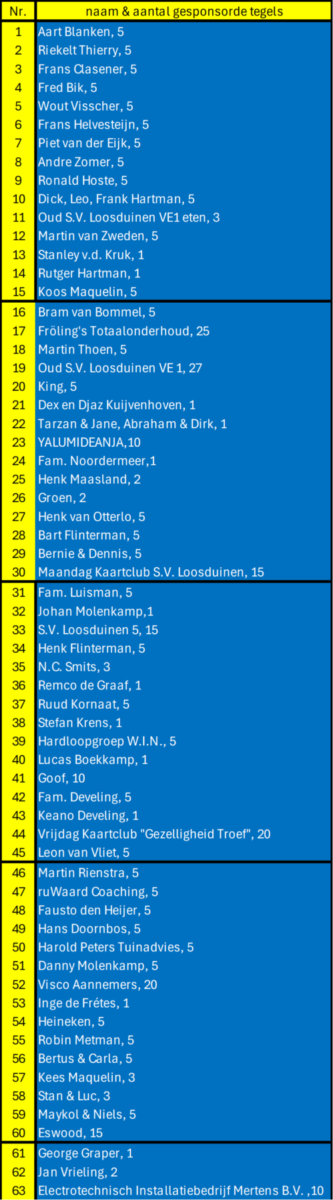

Leo Hartman
